גרמושקה היא סט התוכניות שהוגש לוועדה המקומית לתכנון ובנייה ואושר כחלק מהיתר הבנייה: תוכניות קומות, חתכים, חזיתות, מפת מדידה וטבלת שטחים. עותק של גרמושקה קיימת מוציאים מהארכיון ההנדסי של העירייה, ובדרך כלל העיון בו בחינם. גרמושקה חדשה מכינים אדריכל או מהנדס, והמחיר מתחיל בכמה אלפי שקלים לשרטוט בלבד.
בהמשך: מה יש בכל דף, איך קוראים את הצבעים, מה לבדוק לפני שקונים דירה, ומה מעכב הגשות בוועדה.
מה זה גרמושקה ומאיפה בא השם?
השם הרשמי הוא תוכנית הגשה, או בקשה להיתר. "גרמושקה" הוא כינוי מהרוסית (אקורדיון), כי פעם הדפיסו את התוכניות על גיליון ארוך וקיפלו אותו בזיגזג. הכינוי נשאר גם אחרי שהנייר נעלם.
היום מגישים את הבקשה דיגיטלית במערכת רישוי זמין, בקבצי PDF ו-DWF עם חתימה אלקטרונית. מי שמגיש הוא עורך הבקשה (אדריכל או מהנדס רשום) עם כרטיס חכם, לא בעל הנכס. כשמישהו מבקש היום "את הגרמושקה של הבניין", הוא מתכוון לתוכניות ההיתר המאושרות שנשמרות בתיק הבניין בעירייה.

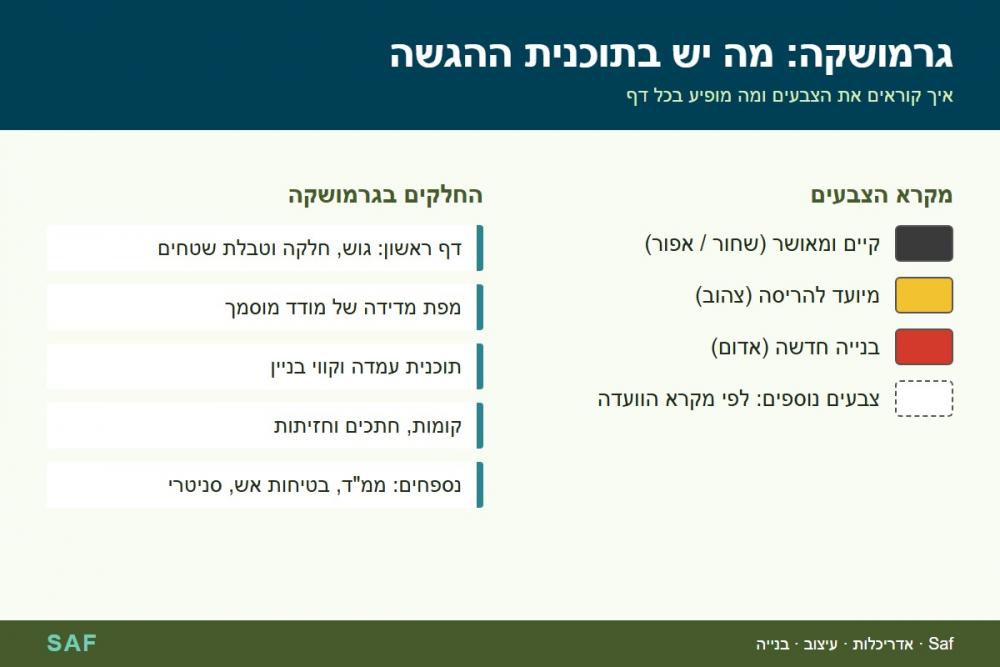

מה יש בתוך הגרמושקה?
גרמושקה טיפוסית לבית פרטי או לתוספת בנייה כוללת את החלקים האלה, בערך בסדר הזה:
דף ראשון: גוש וחלקה, כתובת, מהות הבקשה, פרטי בעלי הזכויות לפי נסח הטאבו, עורך הבקשה והמהנדס האחראי לשלד. באותו דף יש טבלת שטחים שמשווה בין הזכויות לפי התב"ע לבין מה שמבקשים לבנות, כולל שטחי שירות. משרדים שרוצים תבנית מוכנה יכולים להוריד את הדף הראשון בגרמושקה בפורמט DWG מספריית Saf.
מפת מדידה: מפה טופוגרפית שחתום עליה מודד מוסמך. רוב הוועדות דורשות מפה עדכנית, בדרך כלל מהחצי שנה שלפני ההגשה.
תוכנית עמדה: מיקום המבנה במגרש, קווי בניין ומרחקים מהגבולות.
תוכניות קומות, חתכים וחזיתות: כל קומה כולל מרתף וגג, לפחות שני חתכים, וחזיתות עם פתחים וחומרי גמר.
נספחים: תוכנית ממ"ד לפי הנחיות פיקוד העורף, נספח בטיחות אש, נספח סניטרי, ובפרויקטים גדולים גם נספח תנועה וחניה.
איך קוראים גרמושקה: מה אומרים הצבעים
בגרמושקה יש שפת צבעים קבועה, ומי שמכיר אותה מבין תוך דקה מה אושר ומה רק מבוקש. שחור או אפור מסמנים בנוי קיים ומאושר. צהוב מסמן מה שמיועד להריסה. אדום מסמן בנייה חדשה. יש ועדות שמשתמשות בצבעים נוספים לבנייה קלה, לאינסטלציה ולפיתוח, ולכן תמיד מסתכלים במקרא בדף הראשון.
את המידות קוראים מהמספרים שכתובים בשרטוט, לא מסרגל על המסך. קובץ PDF שהוקטן או הודפס בקנה מידה לא נכון יכול להטעות בעשרות סנטימטרים.
מה לבדוק בגרמושקה לפני שקונים דירה
זו הסיבה שרוב האנשים מחפשים גרמושקה בכלל. משווים את התוכנית המאושרת למה שרואים בדירה, ומחפשים ארבעה דברים שחוזרים על עצמם: מרפסת שנסגרה, חדר שנוסף על הגג, מחסן או חניה שהפכו לחדר מגורים, וקיר שהוזז או הוסר.
כל פער כזה הוא חריגת בנייה פוטנציאלית. השמאי של הבנק ישים לב אליה, היא יכולה להוריד את סכום המשכנתא, ולפעמים הקונה יורש גם את הקנס. אם מצאתם פער, שווה לשאול אדריכל או שמאי לפני החתימה ולא אחריה.
איך מוציאים גרמושקה מהעירייה?
את הגרמושקה המאושרת מוצאים בתיק הבניין שבארכיון ההנדסי של הרשות המקומית. התהליך דומה כמעט בכל עירייה:
1. מבררים את הגוש והחלקה. הם מופיעים בנסח הטאבו, בחשבון הארנונה או באתר GovMap.
2. נכנסים לארכיון ההנדסי המקוון של הרשות. בתל אביב, למשל, העיון בתיקי הבניין באתר העירייה פתוח לכולם ובחינם,
עם חיפוש לפי כתובת, גוש וחלקה או מספר היתר.
3. אם התיק לא נסרק, קובעים תור לארכיון הפיזי. בתיקים ישנים זה יכול לקחת משבוע ועד כמה שבועות.
4. מורידים או מצלמים את התוכניות. הורדה מהאתר בדרך כלל בחינם. הדפסה בגודל מלא בעירייה עולה אגרה קטנה, שמשתנה מרשות לרשות.
יש רשויות שמבקשות להוכיח קשר לנכס (נסח טאבו, חוזה או ייפוי כוח) לפני שהן מוסרות עותק. שווה לבדוק באתר הוועדה לפני שמגיעים.
ומה אם אין גרמושקה בתיק?
זה קורה בבניינים ישנים, בתיקים שאבדו או במבנים שנבנו בלי היתר. במקרה כזה מזמינים מדידה ממודד מוסמך, ואדריכל משרטט תוכנית מצב קיים. אם רוצים להכשיר את מה שבנוי או להוסיף עליו, התוכנית הזו הופכת לבסיס של בקשה חדשה להיתר. מה קורה אחרי ההגשה פירטנו במאמר על השלבים בהוצאת היתר בנייה.
כמה עולה גרמושקה?
המחיר תלוי במה בדיוק צריך. עותק של גרמושקה קיימת עולה אפס עד כמה עשרות שקלים. הכנה של גרמושקה חדשה היא כבר עבודת תכנון, והמחיר שלה נגזר מהיקף הבקשה.
שרטוט הגשה בלבד, כשהתכנון כבר קיים: משרד אחד שמפרסם מחירון גלוי גובה 3,650 ש"ח לפני מע"מ על הגשה לבית פרטי, ועוד 900 ש"ח לכל גיליון נוסף כמו ממ"ד או מדרגות (נכון לאוקטובר 2026). בשרשור ותיק בפורום על מחיר הכנת גרמושקה ותוכניות עבודה אדריכלים מתארים תמחור דומה, לפי גודל הבית.
תכנון מלא וליווי ההיתר מול הוועדה: לבית פרטי מדובר בדרך כלל ב-15,000 עד 30,000 ש"ח ויותר, לפי מדריכי מחירים בענף. את הפירוט המלא, כולל אחוז מעלות הבנייה ומחיר למ"ר, ריכזנו במאמר כמה עולה אדריכל לבית פרטי.
על זה מוסיפים: מודד מוסמך, קונסטרוקטור, יועצים לפי הצורך (בטיחות, אינסטלציה, נגישות) ואגרות הוועדה. מה שמייקר הכי הרבה הוא בקשה שכוללת הקלה, שימוש חורג או הכשרה של חריגות קיימות, כי כל אחד מהם מוסיף סבבי תיקונים ופרסום לציבור.
טעויות שמעכבות גרמושקה בוועדה
מי שעובר על הדיונים בפורום הגשות והיתרים רואה את אותן חמש בעיות שוב ושוב:
מפת מדידה ישנה. מפה בת שנה תחזור עם דרישה לעדכון, והמודד יגבה שוב.
טבלת שטחים שלא מתאימה לתב"ע. מספיק שטח שירות שסווג כשטח עיקרי כדי שהבקשה תחרוג מהזכויות.
חריגות קיימות שלא סומנו. בודק הוועדה משווה לתיק הקודם, ואם יש פער שלא הוצג, הבקשה נעצרת.
חסרות הסכמות בבית משותף. תוספת על רכוש משותף דורשת הסכמה של בעלי הדירות לפי חוק המקרקעין, ובלי חתימות או הודעה כדין הבקשה לא תתקדם.
ממ"ד שלא תואם את ההנחיות של פיקוד העורף. מידות, עובי קירות ופתחים נבדקים בנפרד, ותיקון שם מוסיף בדרך כלל כמה שבועות.
מי מכין גרמושקה: אדריכל, מהנדס או הנדסאי?
את הבקשה חותם ומגיש עורך בקשה רשום: אדריכל, מהנדס אזרחי, או הנדסאי אדריכלות או בניין בפרויקטים בהיקף מוגבל. שרטט יכול לשרטט את הגיליונות, אבל לא לחתום עליהם. מי שצריך גרמושקה לבית פרטי, לתוספת או להכשרת חריגה יכול למצוא אדריכלים לפי אזור באינדקס של Saf, או לפרסם את העבודה בלוח העבודות לאדריכלים ומעצבים ולקבל פניות ממשרדים.
שאלות נפוצות
כמה זמן לוקח להוציא גרמושקה מהעירייה?
אם התיק סרוק ונמצא בארכיון המקוון, אפשר להוריד את התוכניות באותו יום. אם התיק לא נסרק, צריך לקבוע תור לארכיון הפיזי, וזה לוקח בדרך כלל משבוע ועד כמה שבועות, לפי העירייה ועומס הבקשות. כדאי להתחיל מוקדם אם הגרמושקה נדרשת לעסקת מכר או למשכנתא.
מה ההבדל בין גרמושקה להיתר בנייה?
היתר הבנייה הוא ההחלטה של רשות הרישוי שמתירה לבנות. הגרמושקה היא התוכניות שעליהן ההיתר ניתן. בפועל הם נשמרים יחד בתיק הבניין, ובודקים את שניהם: ההיתר אומר מה אושר ובאיזה תאריך, והגרמושקה מראה איך זה אמור להיראות.
אפשר לראות גרמושקה באינטרנט?
בהרבה רשויות כן. רוב הערים הגדולות, ובהן תל אביב (שם יש ארכיון תיקי בניין מקוון באתר העירייה), סרקו את רוב התיקים והעלו אותם לארכיון מקוון עם חיפוש לפי כתובת או גוש וחלקה. ברשויות קטנות, ובתיקים ישנים, עדיין צריך להגיע לארכיון הפיזי או לשלוח בקשה בטופס מקוון.
צריך גרמושקה לשיפוץ פנימי?
שיפוץ פנימי שלא נוגע בשלד, בחזית, במערכות המשותפות ובמספר הדירות בדרך כלל פטור מהיתר, ולכן לא צריך להגיש גרמושקה חדשה. כן כדאי להוציא את הגרמושקה הקיימת לפני השיפוץ, כדי לדעת איפה עוברים קירות נושאים ועמודים. לפני שמזיזים קיר, מתייעצים עם מהנדס.
כמה עולה להכין גרמושקה לבית קיים?
שרטוט של תוכנית מצב קיים, על בסיס מדידה, מתחיל בדרך כלל בכמה אלפי שקלים לבית פרטי, ועוד עלות המודד. אם המטרה היא להכשיר חריגות או להוסיף בנייה, זו כבר בקשה מלאה להיתר, והמחיר עולה לטווח של עשרות אלפי שקלים בתוספת יועצים ואגרות.
הצעד הבא: לפני שקונים, משפצים או מתכננים תוספת, הורידו את הגרמושקה מהארכיון ההנדסי והשוו אותה למה שבנוי בפועל. אם יש פער, או שצריך להגיש בקשה חדשה, מצאו אדריכל באינדקס או פרסמו עבודה בלוח העבודות של Saf.
עודכן לאחרונה: אוקטובר 2026 | מערכת Saf. המאמר הוא מידע כללי ולא ייעוץ משפטי או הנדסי. נהלי הארכיון והאגרות משתנים בין רשויות, ולכן כדאי לבדוק מול הוועדה המקומית.
