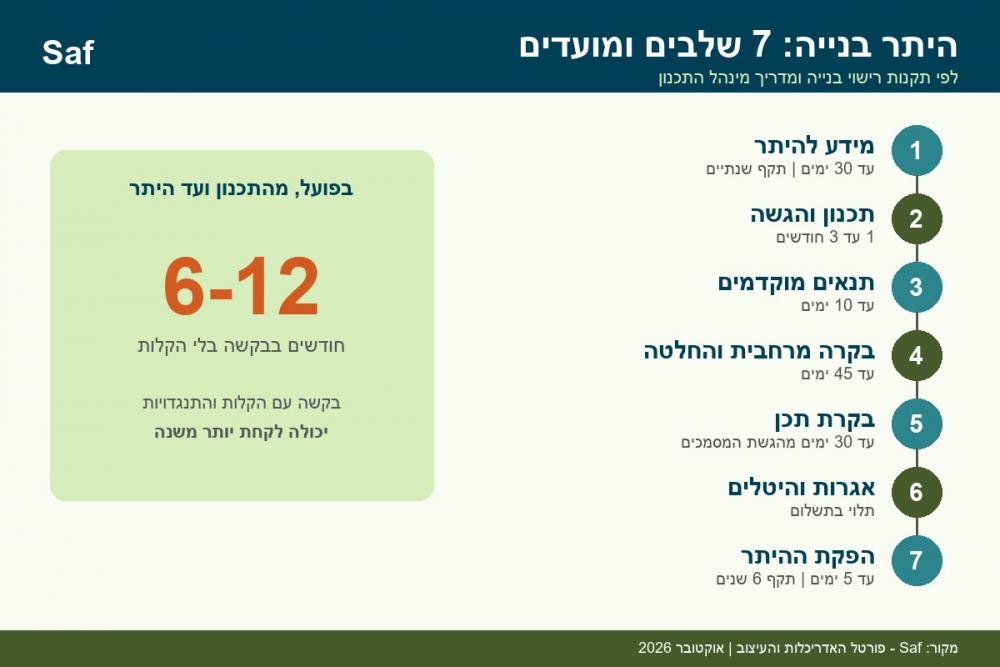

היתר בנייה: השלבים, המועדים וכמה זמן זה לוקח

היתר בנייה מוציאים בשבעה שלבים: מידע להיתר, הכנת הבקשה, בדיקת תנאים מוקדמים, בקרה מרחבית והחלטה, בקרת תכן, תשלום אגרות והיטלים, והפקת ההיתר. לפי התקנות, בקשה בלי הקלות אמורה לקבל החלטה בתוך 45 ימים מהקליטה. בפועל, מהפגישה הראשונה עם האדריכל ועד היתר ביד עוברים בדרך כלל 6 עד 12 חודשים.

המדריך עוקב אחרי השלבים לפי מערכת רישוי זמין של מינהל התכנון, עם המועדים שבתקנות, מה קורה בפועל ואיפה בקשות נתקעות. ליד כל שלב מצוין כמה זמן הוא אמור לקחת על פי חוק התכנון והבנייה.

מה זה היתר בנייה ומתי צריך אותו?

היתר בנייה הוא אישור של רשות הרישוי המקומית (הוועדה המקומית לתכנון ובנייה) לבצע עבודה שמשנה את הבניין או את המגרש. צריך אותו לבית חדש, לתוספת בנייה, לשינוי חזיתות, לבריכה, לחומת תמך ולרוב השינויים בשטח הבנוי.

חלק מהעבודות פטורות מהיתר לפי תקנות התכנון והבנייה (עבודה ומבנה הפטורים מהיתר), התשע"ד-2014, למשל פרגולה בתנאים מסוימים. פירטנו את התנאים במאמר על היתר לפרגולה ומתי היא פטורה. עבודות קטנות אחרות, כמו סגירת מרפסת, יכולות לעבור במסלול רישוי מקוצר.

את הבקשה מגיש תמיד עורך בקשה רשום, כלומר אדריכל או מהנדס רשוי. בעל הנכס לא יכול להגיש לבד. לכן השלב הראשון בפועל הוא לבחור אדריכל, ואת הרשימה לפי אזור אפשר למצוא באינדקס האדריכלים של Saf.

שלב 1: מידע להיתר (תיק מידע)

מידע להיתר הוא מסמך רשמי של הוועדה המקומית שמפרט מה מותר לבנות במגרש ומה צריך לצרף לבקשה. עורך הבקשה מבקש אותו דרך מערכת רישוי זמין, והוועדה צריכה למסור אותו בתוך 30 ימים מהיום שהבקשה עברה את תנאי הסף. המידע תקף לשנתיים.

התיק כולל את התוכניות החלות (תב"ע), זכויות הבנייה, קווי הבניין, הנחיות מרחביות של העירייה, ואת רשימת הגורמים שצריכים לאשר: תאגיד המים, פיקוד העורף, רשות הכבאות, איכות הסביבה ואחרים לפי סוג הבקשה. מי שרוצה לדעת מראש כמה אפשר לבנות, עוד לפני שמשלמים על תכנון, יכול להתחיל בבדיקת זכויות בנייה לפי גוש וחלקה.

שלב 2: תכנון והגשת הבקשה

על בסיס תיק המידע האדריכל מכין את תוכנית ההגשה (הגרמושקה): תוכניות קומות, חתכים, חזיתות, טבלת שטחים ותוכנית פיתוח. לפני כן צריך מפת מדידה עדכנית של מודד מוסמך. לבקשה מצרפים חישובים סטטיים של קונסטרוקטור, ולפי הצורך גם נספח בטיחות אש, נספח ניקוז ותכנון ממ"ד.

בבית משותף או במגרש עם כמה בעלים צריך גם חתימות או הודעה לבעלי הזכויות במקרקעין. במקרקעי ישראל צריך הסכמה של רשות מקרקעי ישראל, ובלעדיה ההיתר לא יופק. מה בדיוק יש בתוכנית ההגשה ואיך קוראים אותה, הסברנו במאמר גרמושקה: מה זה ואיך מוציאים עותק.

שלב התכנון לוקח בדרך כלל חודש עד שלושה. רוב הזמן הולך על החלטות של הלקוח, לא על השרטוט.

שלבים 3 עד 5: הבדיקות של הוועדה

תנאים מוקדמים ובקרה מרחבית

אחרי ההגשה מהנדס הוועדה בודק בתוך 10 ימים אם הבקשה כוללת את כל המסמכים שנדרשו. בקשה חסרה לא נקלטת, ומקבלים הודעה עם רשימת החוסרים. אם המהנדס לא ענה תוך 10 ימי עבודה, רואים את הבקשה כאילו נקלטה.

אחר כך מתחילה הבקרה המרחבית: בוחן במחלקת הרישוי בודק את הבקשה מול התב"ע, ההנחיות המרחביות והיתרים קודמים. הוא בודק שטחים, מספר קומות, קווי בניין, גובה ושימושים. הבדיקה וההחלטה של רשות הרישוי צריכות להסתיים בתוך 45 ימים. אם לא התקבלה החלטה במועד הזה, רואים את הבקשה כבקשה שסורבה, ואפשר להגיש אותה מחדש ישר לשלב הבקרה.היתר בנייה: השלבים, המועדים וכמה זמן זה לוקח

החלטה לאשר בקשה להיתר תקפה שלוש שנים. בתקופה הזו צריך להשלים את כל התנאים ולהפיק את ההיתר.

בקרת תכן

בקרת תכן היא בדיקה הנדסית של התכנון: יציבות, בטיחות אש, התגוננות אזרחית (ממ"ד), תברואה ואיטום. בפרויקטים גדולים, למשל בניין מגורים חדש עם 6 יחידות דיור לפחות, הבקרה נעשית במכון בקרה פרטי שבעל ההיתר שוכר. בבית פרטי ובתוספות קטנות היא נעשית בדרך כלל ברשות הרישוי, שבודקת בתוך 30 ימים מהיום שהוגשו כל המסמכים.

כאן נתקעות הרבה בקשות, כי האישורים של פיקוד העורף, הכבאות ותאגיד המים מגיעים כל אחד בקצב שלו. שאלות על אישורים כאלה עולות כל שבוע בפורום הגשות והיתרים.

שלבים 6 ו-7: אגרות, היטלים והפקת ההיתר

לפני ההפקה משלמים את כל החיובים: אגרת בנייה, היטלי פיתוח (כבישים, מדרכות, ניקוז), חיובי תאגיד המים, ולפעמים היטל השבחה. אפשר גם לתת ערבות במקום חלק מהתשלומים. כשהכל שולם, רשות הרישוי צריכה להפיק את ההיתר בתוך 5 ימים.

היתר בנייה תקף שש שנים מיום שניתן. רשות הרישוי רשאית, מטעמים מיוחדים, לקבוע תוקף ארוך יותר, עד תשע שנים, לפי תקנה 59 לתקנות התכנון והבנייה (רישוי בנייה), התשע"ו-2016. ההיתר עצמו הוא לא סוף הדרך: לפני שמתחילים לבנות צריך אישור תחילת עבודה, ובסוף צריך תעודת גמר.

כמה זמן לוקח להוציא היתר בנייה?

לפי המועדים שבתקנות, בקשה פשוטה ומלאה יכולה לעבור את כל השלבים בתוך 4 עד 5 חודשים. בפועל זה לוקח יותר:

מידע להיתר: חודש בערך.

תכנון, מדידה ויועצים: חודש עד שלושה.

בקרה מרחבית והחלטה, בקשה בלי הקלות: חודשיים עד ארבעה, כולל סבב תיקונים.

בקשה עם הקלות: מוסיפים פרסום לשכנים ותקופת התנגדויות, ולפעמים דיון בוועדה המקומית. לפי נתוני מינהל התכנון שפורסמו בכלכליסט, היעד בבקשות עם הקלות היה 165 ימים, והממוצע בפועל עמד על כ-400 ימים.

בקרת תכן, אישורים ותשלומים: חודש עד שלושה.

הזמן משתנה מאוד בין ועדות. בוועדה עמוסה, בקשה עם הקלה והתנגדות של שכן יכולה לקחת יותר משנה וחצי.

למה בקשות להיתר נתקעות?

מבקשים הקלה בלי לבדוק אם היא באמת נחוצה. כל הקלה, גם קטנה (חריגה של חצי מטר מקו בניין), מוסיפה פרסום ותקופת התנגדויות. הרבה פעמים אפשר לתכנן בלי.

מפת המדידה ישנה. מפה שעברה יותר משנה, או שלא מראה תוספת שנבנתה, תחזיר את הבקשה בשלב התנאים המוקדמים.

יש בנייה לא חוקית בנכס. בוחן הרישוי משווה להיתרים קודמים. מרפסת שנסגרה בלי היתר לפני 20 שנה תצוץ עכשיו ותדרוש הריסה או הכשרה.

הכבאות ופיקוד העורף נכנסים מאוחר. כשהתכנון כבר סגור, כל הערה שלהם מחייבת לשנות תוכניות ולהגיש שוב.

לא מטפלים בשכנים מראש. שיחה עם השכנים לפני הפרסום חוסכת התנגדויות, והתנגדות היא הסיבה הנפוצה ביותר לעיכוב של חודשים.

שאלות נפוצות

כמה עולה להוציא היתר בנייה?

העלות מורכבת משכר טרחה של אנשי המקצוע (אדריכל, מודד, קונסטרוקטור ויועצים) ומאגרות והיטלים לרשות המקומית. בבית פרטי שכר הטרחה לתכנון ולהיתר מגיע בדרך כלל לעשרות אלפי שקלים, והאגרות וההיטלים תלויים בשטח ובתעריפים של העירייה. אפשר לקבל הערכה ראשונית במחשבון שכר הטרחה לאדריכלים.

מה ההבדל בין רשות הרישוי לוועדה המקומית?

רשות הרישוי היא הגוף שמחליט על רוב הבקשות להיתר, בלי דיון במליאת הוועדה. בדרך כלל אלה מהנדס הוועדה ויושב הראש. בקשות מורכבות, למשל עם הקלות גדולות או התנגדויות, עוברות לדיון בוועדה המקומית. עורך הבקשה יודע לומר מראש לאיזה מסלול הבקשה תגיע.

מה קורה אם הוועדה לא החליטה תוך 45 ימים?

לפי הנוהל של מינהל התכנון, אם רשות הרישוי לא החליטה בתוך 45 ימים מקליטת הבקשה, רואים את הבקשה כאילו סורבה. זה לא אישור אוטומטי. אפשר להגיש את הבקשה מחדש, והיא נקלטת ישירות לשלב הבקרה המרחבית, בתנאי שהמידע להיתר עדיין בתוקף. אפשר גם להגיש ערר לוועדת הערר.

אפשר להתחיל לבנות מיד אחרי שמקבלים היתר?

לא. אחרי הפקת ההיתר צריך לעמוד בתנאים לתחילת עבודה: מינוי אחראי לביקורת ולביצוע (מהנדס או הנדסאי), קבלן רשום, ולפעמים הסדרי בטיחות ופינוי פסולת. רק אחרי אישור תחילת עבודה מהוועדה מתחילים בשטח. התחלה בלי האישור נחשבת עבירה, גם כשיש היתר.

כמה זמן תקף היתר בנייה?

שש שנים מיום שניתן. במקרים מיוחדים רשות הרישוי יכולה לקבוע תוקף של עד תשע שנים, בלי אפשרות להאריך מעבר לזה. החלטה לאשר בקשה, לפני שההיתר הופק, תקפה שלוש שנים. אם ההיתר פג לפני שהבנייה הסתיימה, צריך לבקש היתר חדש על החלק שלא הושלם.

הצעד הבא: בקשו מעורך הבקשה לפתוח תיק מידע להיתר לפני שמתחילים לתכנן, כדי שהתכנון יתבסס על מה שמותר באמת. אם עוד אין לכם אדריכל, אפשר לפרסם את הפרויקט בלוח העבודות של Saf ולקבל פניות מאדריכלים באזור.

עודכן לאחרונה: אוקטובר 2026 | מערכת Saf. המועדים לקוחים מתקנות התכנון והבנייה (רישוי בנייה), התשע"ו-2016, ומהמדריך "שלבים בתהליך רישוי" של מינהל התכנון (עודכן ב-10.11.2025). המאמר הוא מידע כללי ולא ייעוץ משפטי או הנדסי. לבקשה ספציפית פנו לעורך בקשה רשוי או לוועדה המקומית.
