בדיקת זכויות בנייה: איך בודקים לפי גוש וחלקה

בודקים זכויות בנייה בשלושה צעדים: מוצאים את הגוש והחלקה של הנכס, מאתרים את התוכניות (תב"ע) שחלות על המגרש, וקוראים בהן את טבלת הזכויות ואת קווי הבניין. את כל זה אפשר לעשות לבד ובחינם באתרי מינהל התכנון והעירייה. התשובה המחייבת מגיעה רק ממידע להיתר שהוועדה המקומית מוציאה.

המדריך מסביר איפה מוצאים כל נתון, איך מחשבים מה נשאר לבנות, ואיפה בעלי נכסים טועים בחישוב, ומה בודקים ברכישה.

מה זה זכויות בנייה?

זכויות בנייה הן השטח, הגובה והמיקום שמותר לבנות במגרש לפי התוכניות החלות עליו. הן נקבעות בתוכנית בניין עיר (תב"ע), ולא בטאבו ולא בחוזה הקנייה. אותו מגרש יכול להיות מושפע מכמה תוכניות שאושרו בשנים שונות, וכל אחת מוסיפה או משנה משהו.

הזכויות כוללות כמה רכיבים:

שטח עיקרי: השטח למגורים או לשימוש העיקרי, באחוזים משטח המגרש או במ"ר.

שטחי שירות: ממ"ד, חדר מדרגות, מחסן, חניה מקורה. נספרים בנפרד מהשטח העיקרי.

תכסית: כמה אחוז מהמגרש מותר לכסות בבנייה בקומת הקרקע.

קווי בניין: המרחק המינימלי מגבולות המגרש (קדמי, צדדי, אחורי).

מספר קומות, גובה ומספר יחידות דיור: כמה קומות וכמה דירות מותרות במגרש.

איך מוצאים גוש וחלקה?

גוש וחלקה הם הזיהוי של המגרש ברישום המקרקעין. הדרך המהירה היא אתר GovMap של המרכז למיפוי ישראל: מקלידים כתובת, לוחצים על המגרש ומקבלים מספר גוש וחלקה. הנתון מופיע גם בנסח טאבו, בחוזה הרכישה ובשובר הארנונה.

בבית משותף או בחלקה שעדיין לא נרשמה (מגרש בהסדר או לפי תוכנית חלוקה), יש לפעמים גם "מגרש" לפי התב"ע, שהוא לא אותו מספר כמו החלקה. בבדיקת זכויות עובדים עם שניהם.

איך בודקים זכויות בנייה לפי גוש וחלקה?

יש שלושה מקורות מרכזיים, וכדאי לבדוק בשניים לפחות:

אתר ההנדסה של העירייה או הוועדה המקומית. רוב הרשויות מפעילות אתר הנדסי (רבות דרך מערכת Complot) או מערכת מפות עירונית. בתל אביב, למשל, יש את "דיגיתל שלי". מקלידים גוש וחלקה ומקבלים את רשימת התוכניות החלות, ולפעמים גם את תיק הבניין והיתרים קודמים.

אתר מינהל התכנון (מבא"ת / iplan). מחפשים לפי גוש וחלקה או לפי מספר תוכנית, ומורידים את הוראות התוכנית ואת התשריט כקובצי PDF.

שכבת התוכניות ב-GovMap. מראה על המפה אילו תוכניות חלות על המגרש ואת הייעוד שלו.

אחרי שיש רשימת תוכניות, פותחים את הוראות התוכנית ומחפשים את טבלת הזכויות (בדרך כלל בפרק 5). בטבלה מוצאים את הייעוד של המגרש (מגורים א', מגורים ב' וכו'), את השטח העיקרי, שטחי השירות, התכסית, הקומות וקווי הבניין. התשריט מראה איפה המגרש נמצא ואיזה צבע ייעוד יש לו.

איך מחשבים כמה עוד אפשר לבנות?

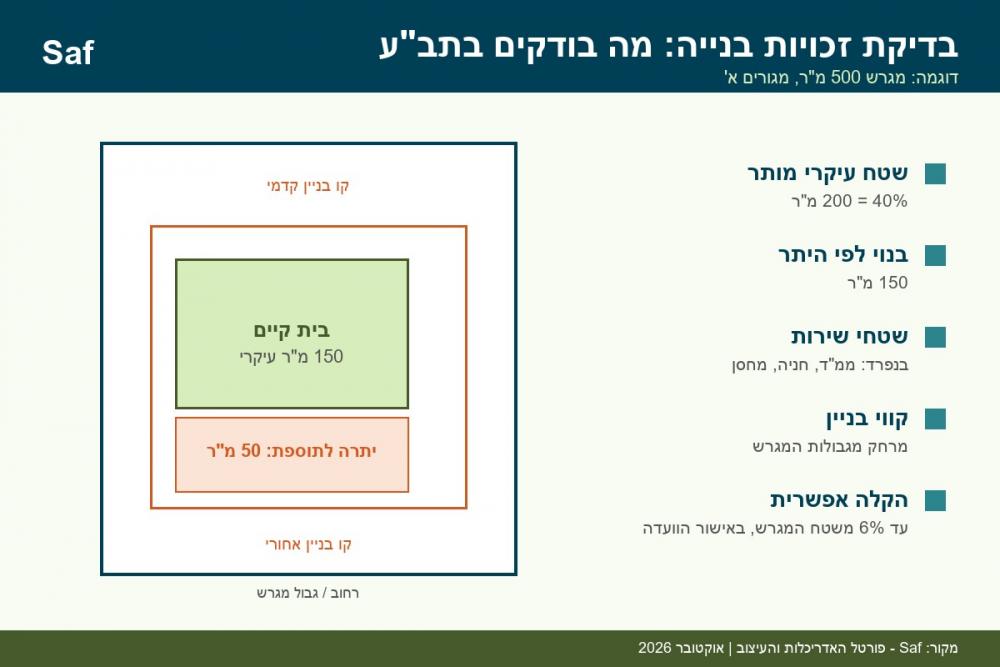

כדי לדעת מה נשאר, מחשבים את הזכויות המותרות ומחסירים את מה שכבר בנוי לפי היתר. דוגמה למגרש של 500 מ"ר במגורים א':

בדיקת זכויות בנייה: איך בודקים לפי גוש וחלקה

התוכנית מתירה 40 אחוז שטח עיקרי, כלומר 200 מ"ר. הבית הקיים נבנה לפי היתר עם 150 מ"ר עיקרי. נשארו 50 מ"ר עיקרי לתוספת, בתנאי שהם נכנסים בקווי הבניין ובמספר הקומות.

שטחי השירות מחושבים בנפרד. אם התוכנית מתירה 15 מ"ר לממ"ד ו-30 מ"ר לחניה מקורה, הם לא באים על חשבון 50 המ"ר.

הנקודה שרוב האנשים מפספסים: מה שבנוי בפועל לא תמיד זהה למה שבנוי לפי היתר. סגירת מרפסת או חדר על הגג בלי היתר עדיין "אוכלים" זכויות בחישוב, ולפעמים צריך להכשיר אותם לפני שמגישים בקשה חדשה. את ההיתרים הקודמים רואים בתוכנית ההגשה שבתיק הבניין, כפי שהסברנו במאמר על גרמושקה ואיך מוציאים עותק.

אם הזכויות מאפשרות תוספת, השלב הבא הוא תקציב. הטווחים העדכניים למ"ר מופיעים במאמר כמה עולה תוספת בנייה לבית פרטי.

הקלות: מתי אפשר לבנות יותר מהתב"ע?

הקלה היא אישור של הוועדה המקומית לסטות מהתוכנית בלי לשנות אותה, למשל להקטין קו בניין או להוסיף שטח. ההקלה מוגבלת בתקנות התכנון והבנייה (סטייה ניכרת מתכנית), התשס"ב-2002: מה שמוגדר שם כסטייה ניכרת אי אפשר לאשר כהקלה, וצריך תוכנית חדשה.

ההקלה המוכרת ביותר בבתים צמודי קרקע היא תוספת של עד 6 אחוזים משטח המגרש בבניין של עד ארבע קומות, שמאושרת לשם שיפור התכנון. במגרש של 500 מ"ר זה עד 30 מ"ר נוספים. היא לא אוטומטית: מבקשים אותה בבקשה להיתר, מפרסמים לשכנים, והוועדה רשאית לסרב.

הקלה מאריכה את הליך ההיתר בחודשים, ולכן כדאי לשאול את האדריכל אם אפשר להגיע לתוצאה דומה בלי. מה קורה בכל שלב של ההיתר, כולל המועדים, פירטנו במאמר היתר בנייה: השלבים וכמה זמן זה לוקח.

טעויות נפוצות בבדיקת זכויות

בודקים רק את התוכנית האחרונה. תוכנית חדשה לא תמיד מבטלת את הקודמת. לפעמים היא מוסיפה רק שטח, וקווי הבניין נשארים מהתוכנית הישנה.

סומכים על מודעה של מתווך. "זכויות ל-300 מ"ר" במודעה הוא לא נתון מחייב. לפעמים זה כולל הקלות שלא אושרו, או תוכנית שעדיין בהפקדה ולא בתוקף.

מתעלמים מתוכניות בהכנה. תוכנית שהופקדה ועוד לא אושרה יכולה להגביל היתרים בינתיים. בדקו גם את הסטטוס של תוכניות בהליך.

שוכחים את היטל ההשבחה. כשתוכנית חדשה העלתה את הזכויות, מימוש שלהן (בהיתר או במכירה) מחייב בדרך כלל היטל השבחה. בהרחבת דירת מגורים יש פטור בתנאים מסוימים.

לא מבדילים בין מגרש בבעלות פרטית למקרקעי ישראל. במקרקעי ישראל צריך גם הסכמה של רשות מקרקעי ישראל, ולפעמים לשלם דמי היתר.

מתי כדאי לשלם על בדיקה של אדריכל?

בדיקה עצמית מספיקה כדי לקבל כיוון. לפני קניית מגרש או בית, או לפני שמזמינים תכנון, כדאי לבקש בדיקת זכויות מאדריכל או ממהנדס. הוא יודע לקרוא כמה תוכניות יחד, לבדוק היתרים קודמים ולהעריך אם הקלה ריאלית בוועדה הספציפית. בדיקה כזו עולה בדרך כלל 1,500 עד 5,000 ש"ח, לפי המורכבות.

את אנשי המקצוע אפשר למצוא באינדקס האדריכלים של Saf, ושאלות על תוכנית ספציפית אפשר לשאול בפורום הגשות והיתרים.

שאלות נפוצות

איך בודקים זכויות בנייה בחינם?

מוצאים גוש וחלקה ב-GovMap, נכנסים לאתר ההנדסה של העירייה או לאתר מינהל התכנון, ומורידים את הוראות התוכניות החלות על המגרש. טבלת הזכויות נמצאת בהוראות התוכנית. הבדיקה הזו לא מחייבת את הוועדה. למידע רשמי צריך להגיש בקשה למידע להיתר דרך מערכת רישוי זמין, וזה כרוך באגרה.

מה ההבדל בין אחוזי בנייה לשטח עיקרי?

אחוזי בנייה הם הדרך שבה התוכנית מבטאת את השטח העיקרי המותר ביחס לשטח המגרש. 40 אחוז במגרש של 500 מ"ר הם 200 מ"ר שטח עיקרי. שטחי השירות, כמו ממ"ד וחדר מדרגות, מחושבים בנפרד ובדרך כלל לא נכללים באחוזים האלה. יש תוכניות חדשות שקובעות שטח במ"ר ולא באחוזים.

האם מידע להיתר מחייב את הוועדה?

מידע להיתר הוא המסמך הרשמי שהוועדה המקומית מוסרת לפני הגשת בקשה, והבקשה צריכה להתאים לו. הוועדה צריכה למסור אותו בתוך 30 ימים, והוא תקף לשנתיים. אם בתקופה הזו אושרה תוכנית חדשה, היא יכולה לחול על הבקשה, ולכן כדאי להגיש בזמן.

אפשר לבנות קומה נוספת בבית פרטי?

רק אם התב"ע מתירה את מספר הקומות ונשאר שטח עיקרי שלא נוצל. גם כשיש זכויות, צריך בדיקה של קונסטרוקטור שהשלד הקיים יכול לשאת קומה, ובבית דו-משפחתי צריך לבדוק את ההסכם עם השכן ואת חלוקת הזכויות ביניכם.

הצעד הבא: מצאו את הגוש והחלקה, הורידו את הוראות התוכניות, ורשמו את המספרים מטבלת הזכויות. עם הנתונים האלה פגישה ראשונה עם אדריכל קצרה יותר, וזולה יותר.

עודכן לאחרונה: אוקטובר 2026 | מערכת Saf. המאמר הוא מידע כללי ולא חוות דעת תכנונית או משפטית. הזכויות במגרש מסוים נקבעות לפי התוכניות החלות עליו ולפי החלטת הוועדה המקומית שחלה עליו.
